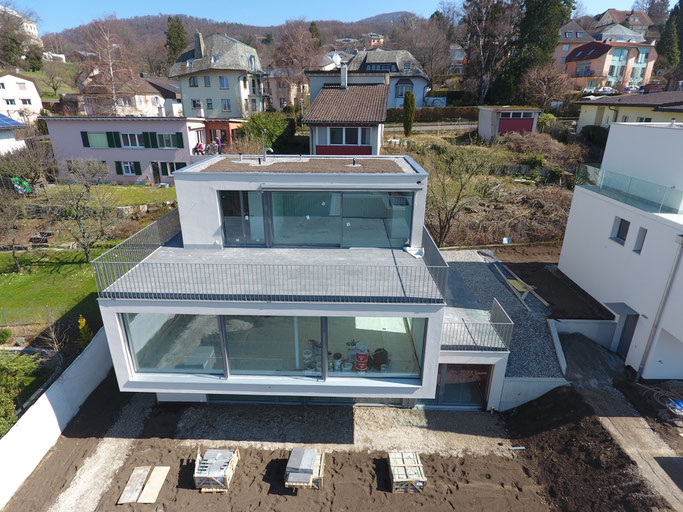

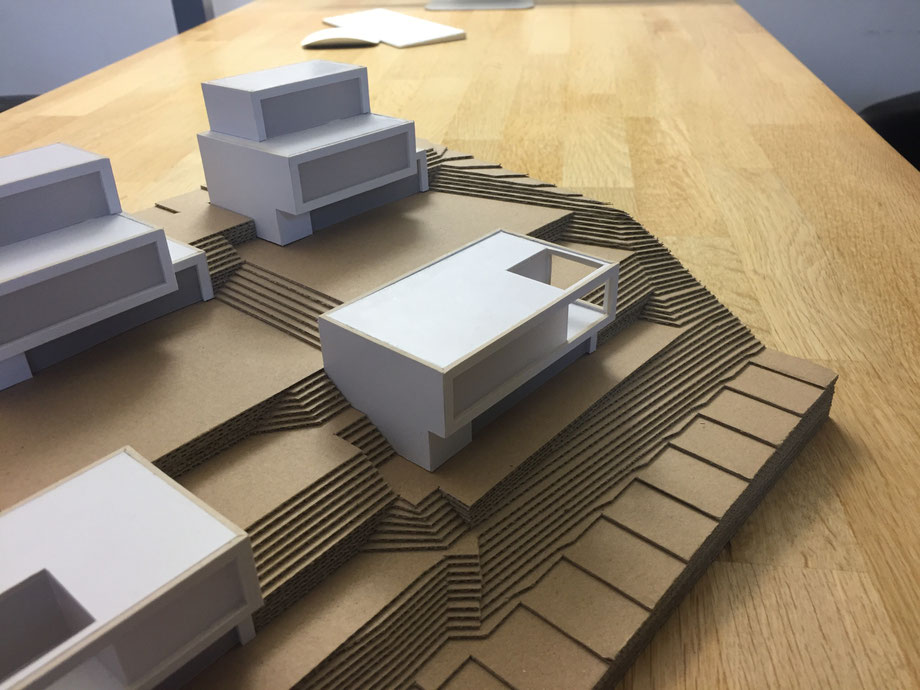

Der Standort im sonnigen Birstal an schönster Hanglage zwischen Goetheanum und dem Dorfkern von Dornach

Aktueller Stand der Bauarbeiten und bisheriger Verlauf

 März 2018

Haus E: Daniela und Markus

 März 2018

Haus D: Silvia und André

 März 2018

Haus C: Iris und Frederik

 März 2018

Haus B: Sarah und Reto

 März 2018

Haus A: Olga und George

 März 2018

Unsere Nachbarn kommen :-)

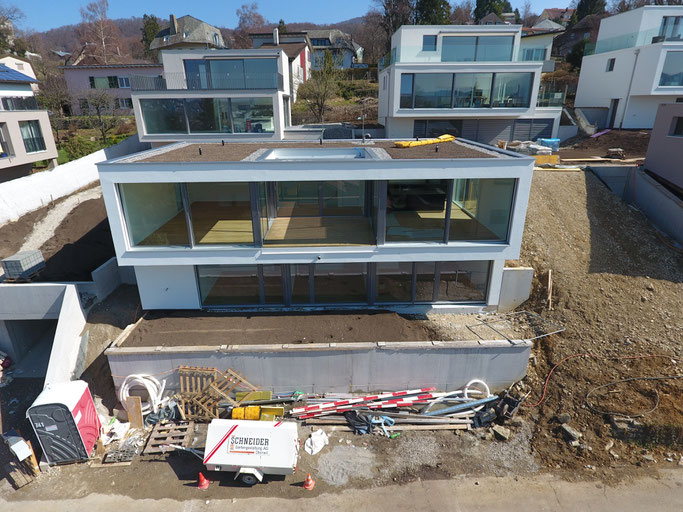

Das letzte Gerüst ist abgebaut, der Gärtner kann beginnen.

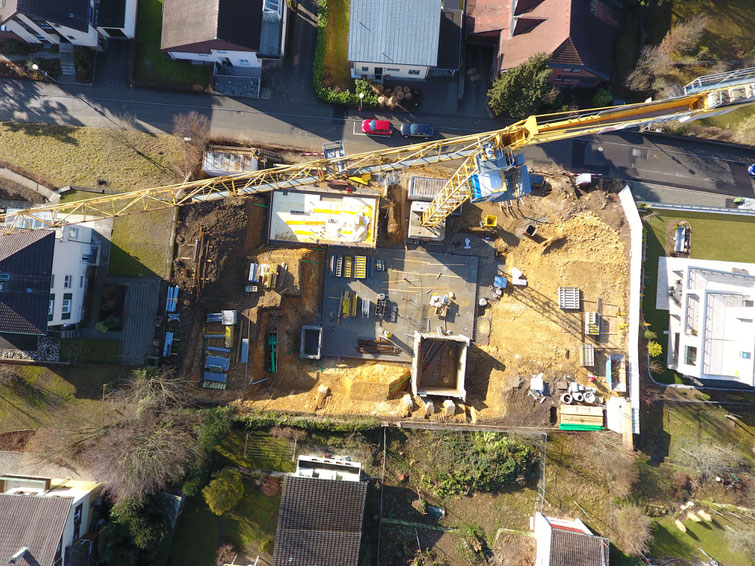

Januar 2018

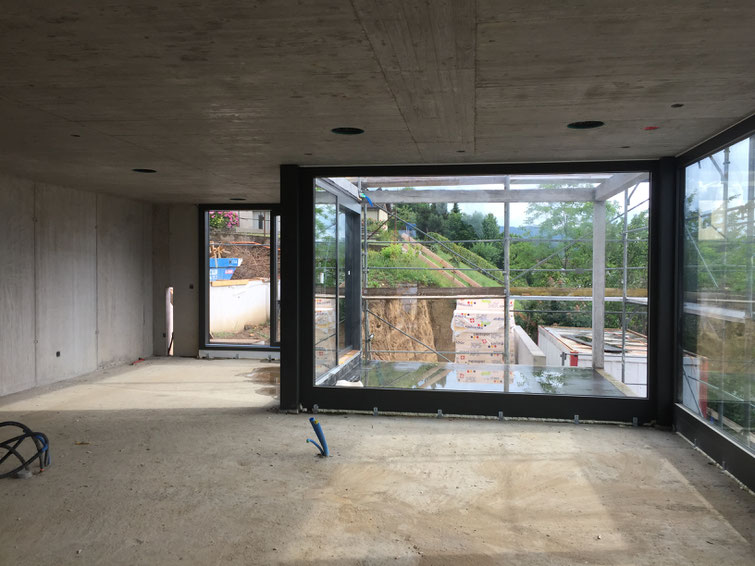

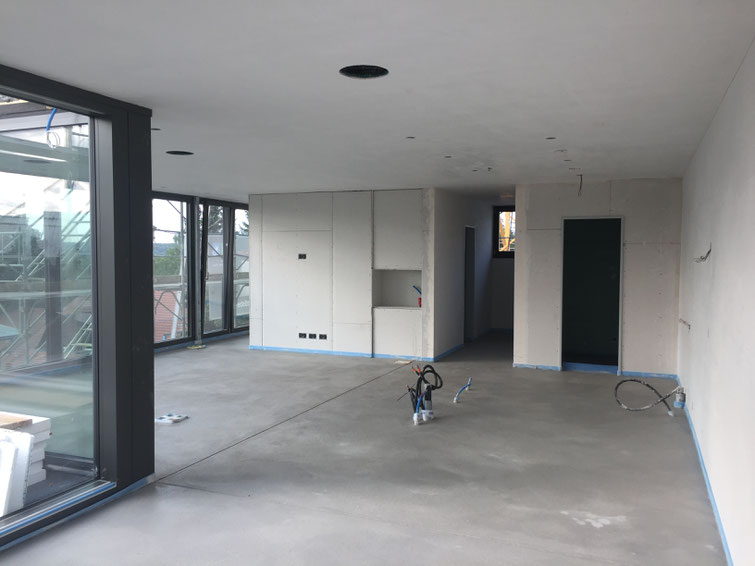

Raum für Raum wird alles fertig - Die Küche

KW48/2017

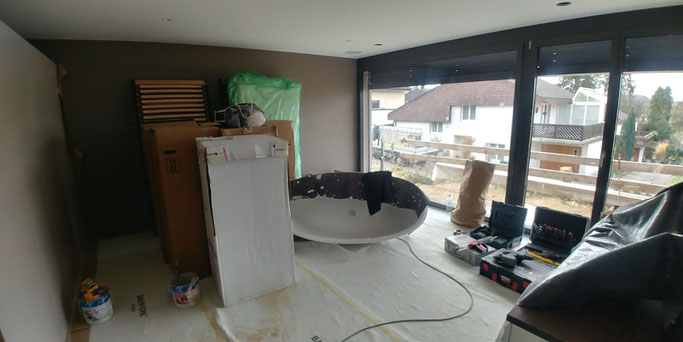

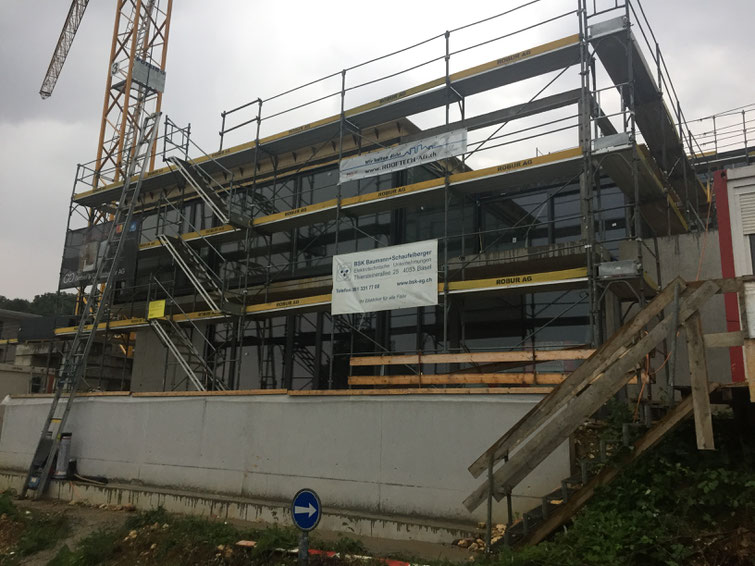

Maler nicht fertig, Bad/Schlafen nicht fertig

KW48/2017

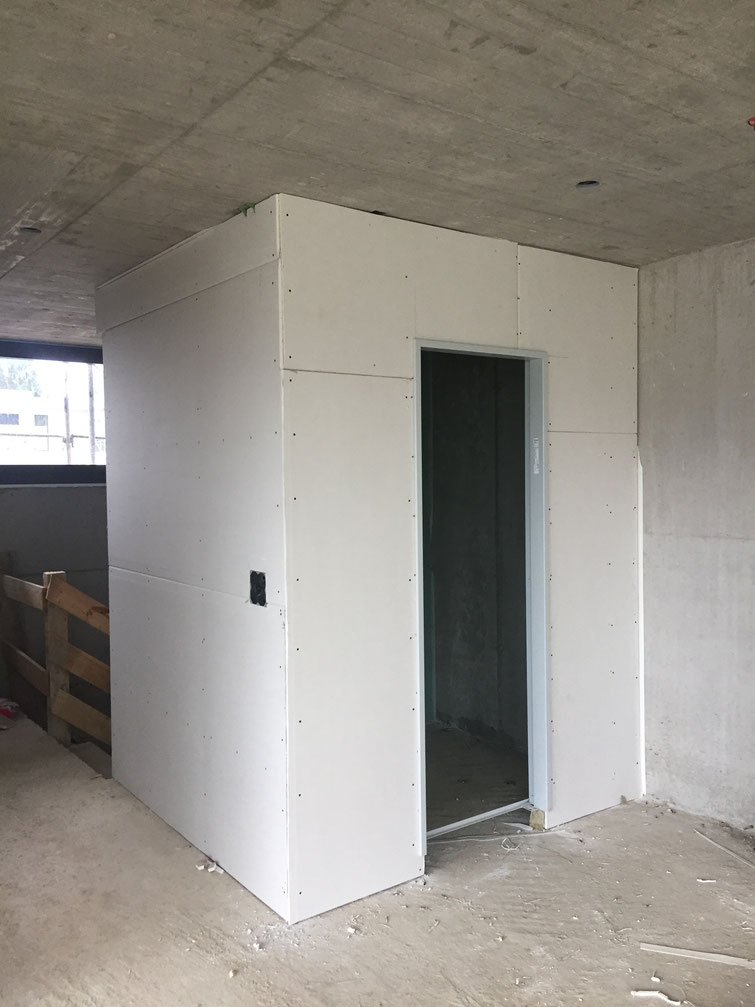

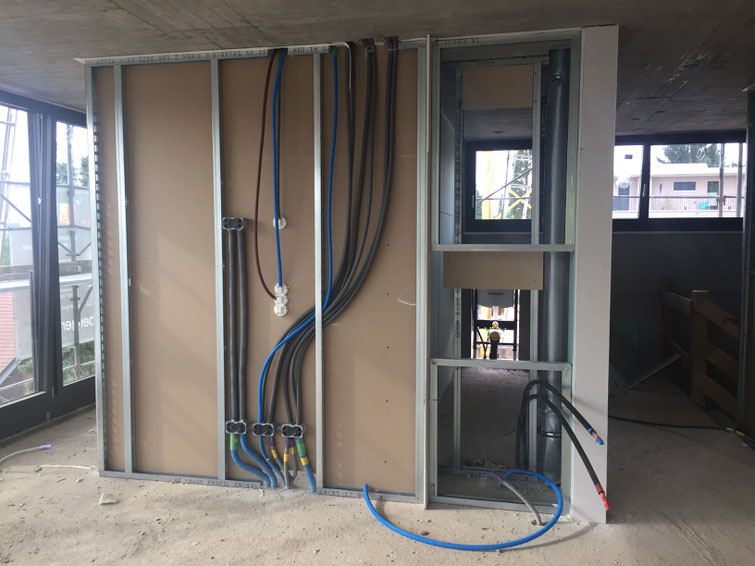

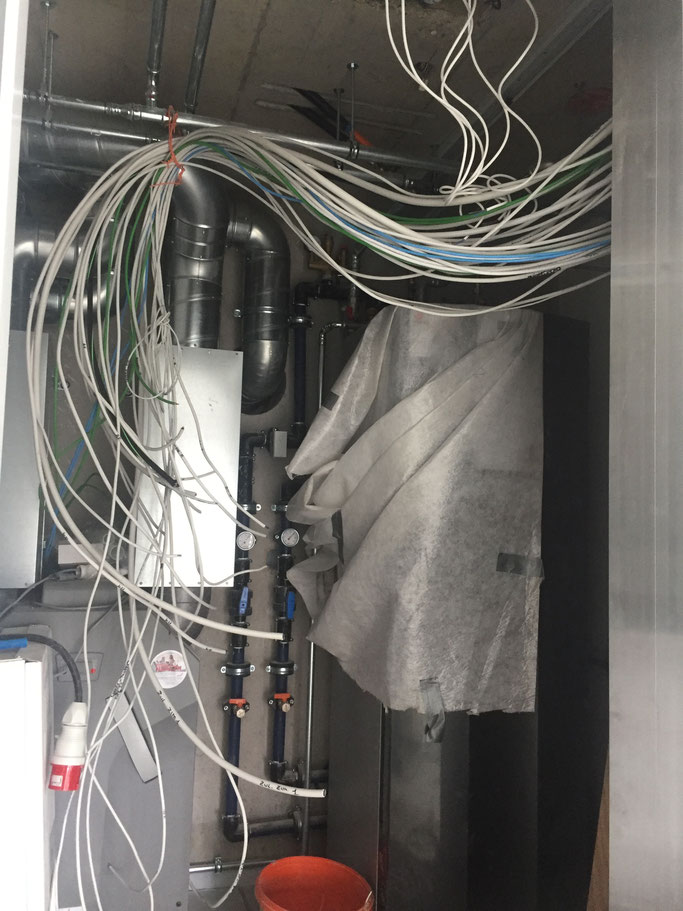

Heizung und Elektrisch

KW47/2017

Unser verfrühter Einzug auf die Baustelle. Auf beiden Etagen ein paar Quadratmeter für unser Hab und Gut.

KW46/2017

Das Parkett ist gelegt und der Maler kann beginnen.

KW45/2017

Der Betonsockel für den Technikraum ist gegossen.

KW44/2017

Und schon beginnt der Parkettleger mit seiner Arbeit.

KW43/2017

Die Plattenarbeiten sind schon fast abgeschlossen.

KW42/2017

Pool und Glasgeländer werden installiert.

KW41/2017

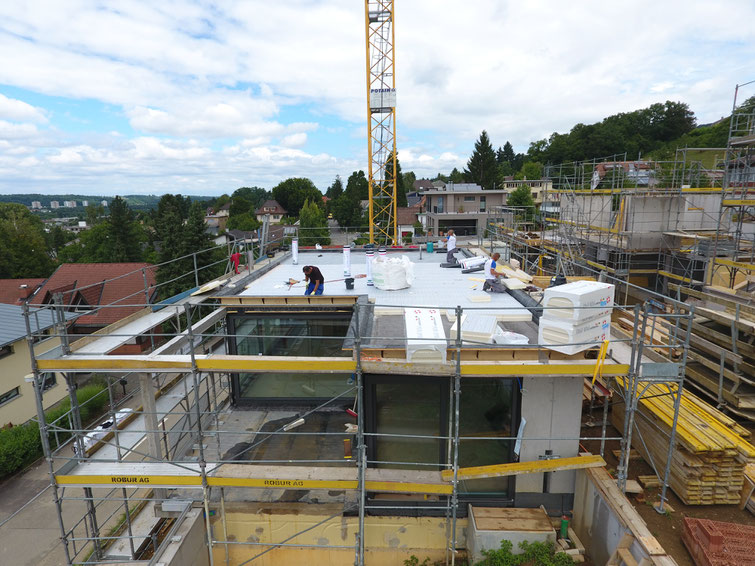

Der Dach-Abschluss ist gemacht.

KW41/2017

Das Haus ist verputzt.

KW40/2017

Blick in Richtung Norden. Gut sichtbar, die Poolwand, die Terrasse und das wasserdichte Dach.

KW40/2017

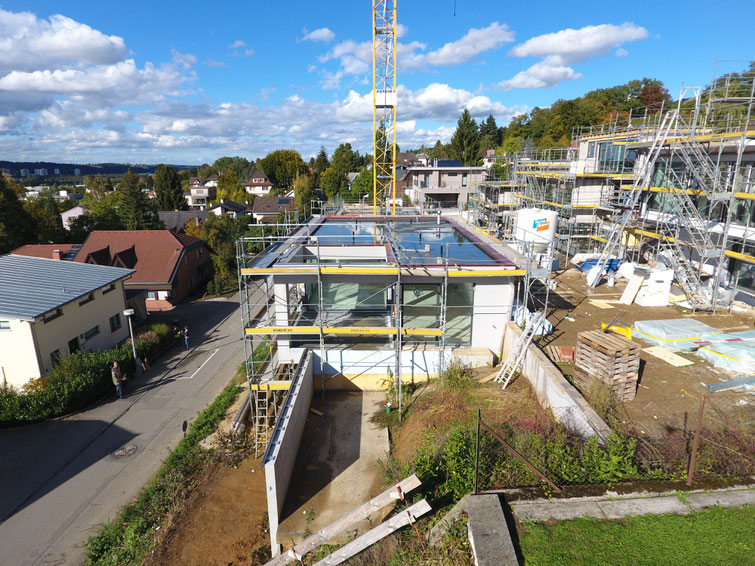

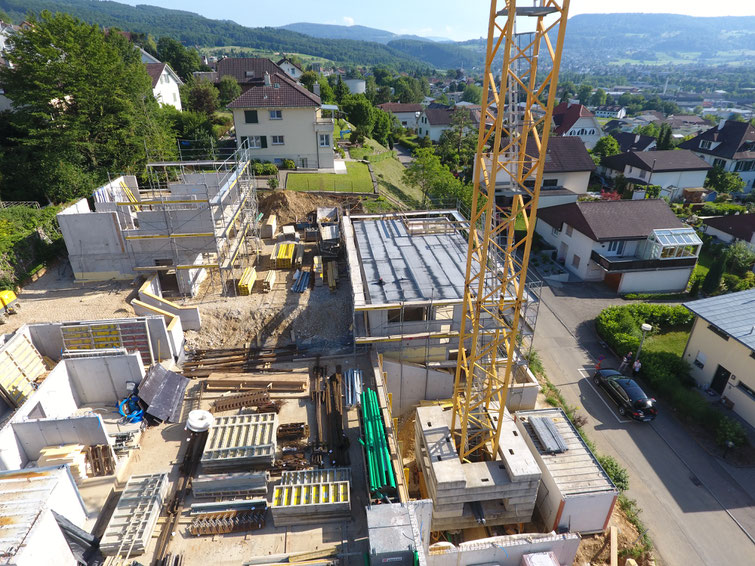

Nun gehts mit allen Häusern zünftig voran.

KW39/2017

Hier kommt mal eine Küche hin - hoffentlich noch dieses Jahr :-)

KW38/2017

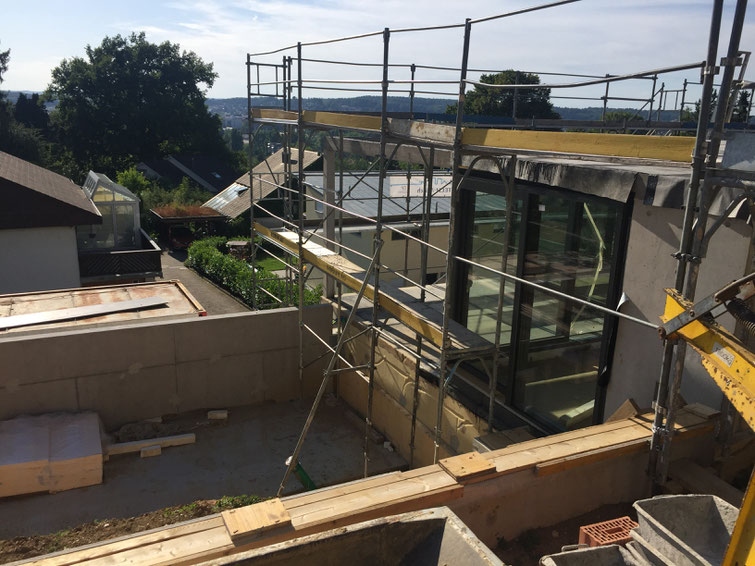

Bereits wird mit dem Verputzen begonnen.

KW37/2017

Die Aussenisolation wird angebracht.

KW36/2017

Der Anhydrit Unterlags-boden ist gegossen und muss nun 2 Monate trocknen.

KW35/2017

Die Bodenheizung ist installiert.

KW34/2017

Unser Spezial-Keller ist vollendet. Rechts die beiden Parkplätze.

KW33/2017

Die Gästetoilette.

KW32/2017

Das Reduit neben der Küche im Rohbau.

KW31/2017

Die Audio/Video-Ecke, "what else"

KW30/2017

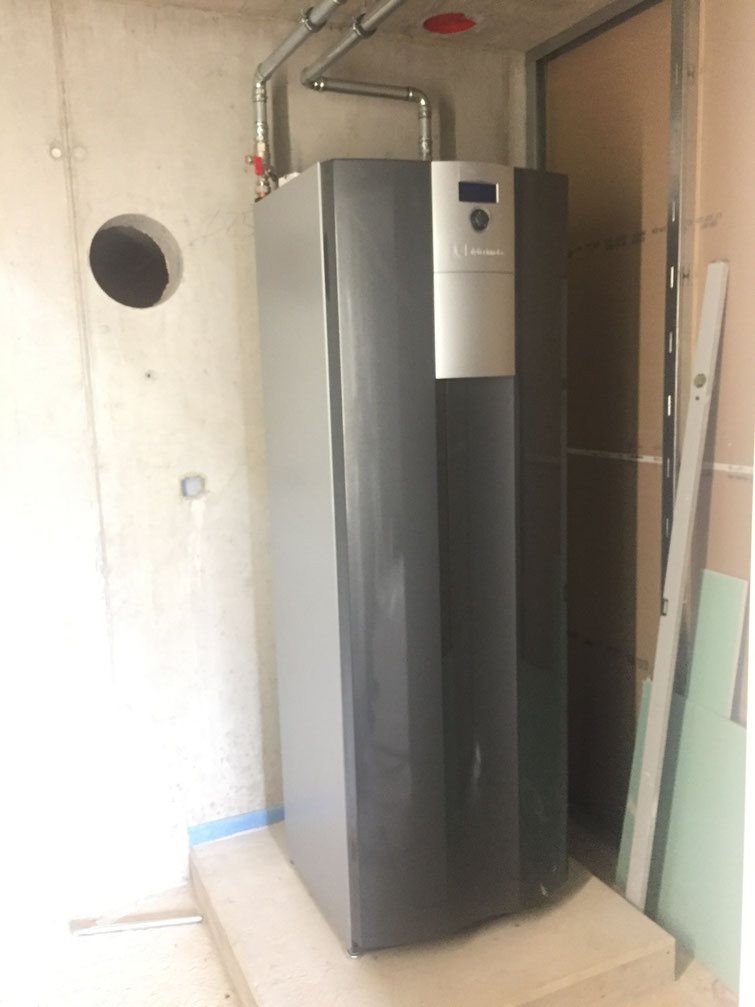

Wir haben eine Heizung

KW30/2017

Schön zu sehen, wie es stetig vorwärts geht.

KW30/2017

Auf die Bitumenschicht kommt eine Isolation und nochmal eine Bi-tumenschicht. Wenn das nicht dicht ist.

KW29/2017

Der Dachkranz ist mon-tiert, der Innenausbau geht voran.

KW28/2017

Die Garageneinfahrt und die nächste Ebene von Haus A wird zum betonieren vorbereitet.

KW27/2017

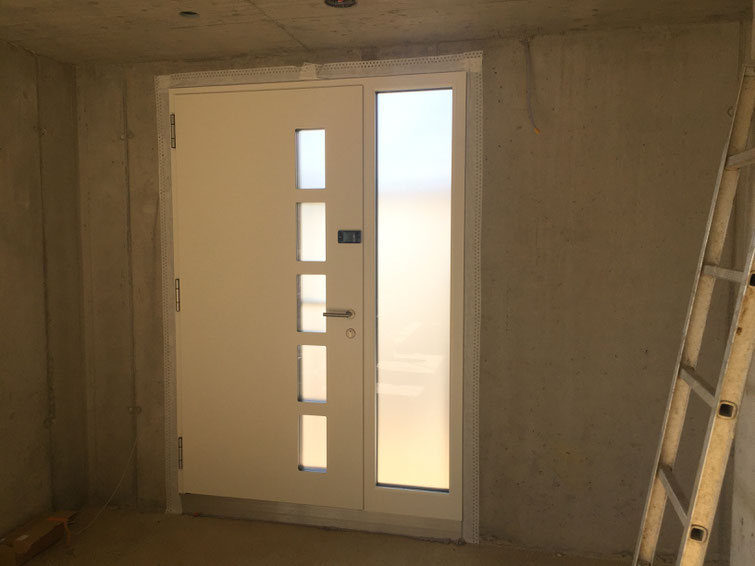

Innenansicht unserer Haustür mit digitalem Türspion.

KW27/2017

Blick vom Nachbar-grundstück auf unsere Terrasse und unseren Pool.

KW26/2017

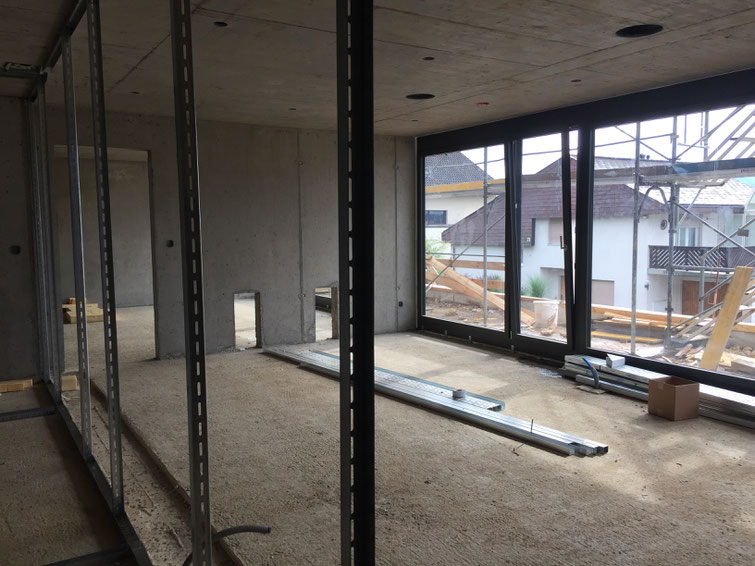

Unser künftiges Büro mit Blick zum Schlaf-zimmer. Die ersten Profile für die Gips-wände sind aufgestellt. Der Innenausbau hat begonnen.

KW26/2017

Das Wohnzimmer in Richtung Süden zur Terrasse und die Aussparungen für die Dolby Atmos Lautspre-cher oberhalb der Pol-stergruppe.

KW26/2017

Garageneinfahrt und Haus D.

KW25/2017

Die Fenster sind einge-baut, das sieht schon viel besser aus :-)

KW25/2017

Haus A und Garagen-einfahrt kurz vor dem betonieren.

KW24/2017

Blick in Richtung Süden (Pfeffinger Ruine).

KW24/2017

Auch der Terrassenbo-den hat eine Bitumen-schicht erhalten.

KW24/2017

In 2 Wochen ist Richt-fest und es geht richtig gut vorwärts. Unser Dach ist bereits isoliert und auch die Nachbar-häuser wachsen.

KW23/2017

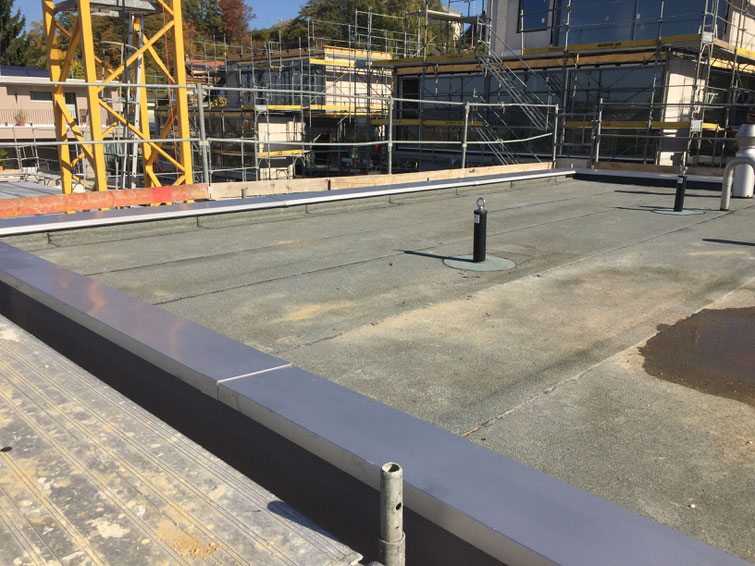

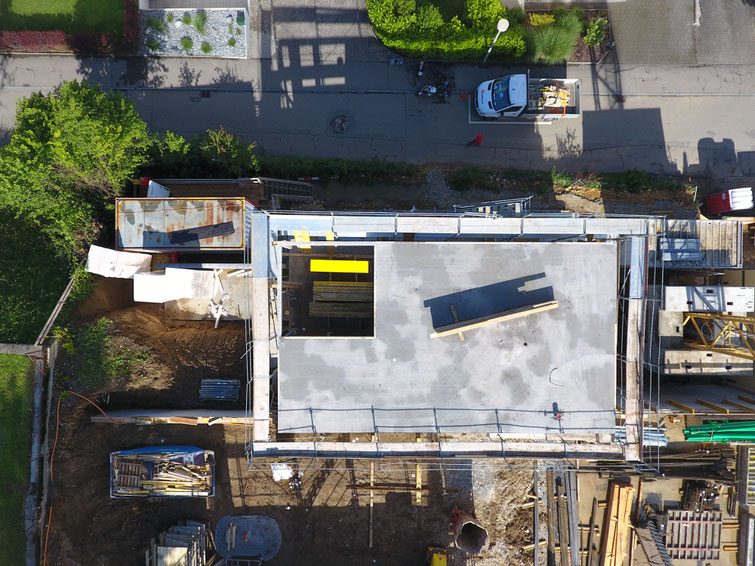

Das Dach ist betoniert und damit der Rohbau von Haus E beendet.

KW22/2017

Das Eisen ist gelegt, die Elektro- und Lüftungs-installationen werden gemacht. Die Ausspa-rung für die offene Ter-rasse ist gut ersichtlich.

KW21/2017

Die Einschalung für das Dach ist gemacht.

KW20/2017

Die zweite Hälfte der Tiefgarage nimmt For-men an.

KW19/2017

Unsere Treppe wird vorbereitet und auch Haus A erhält endlich ein Fundament. Wäh-rend die erste Hälfte der Tiefgarage bereits fertig isoliert ist, wird das Eisen für die zweite Hälfte gelegt.

KW18/2017

Das Gästebad und der Rahmen für das Nord-fenster ist an der Reihe.

KW17/2017

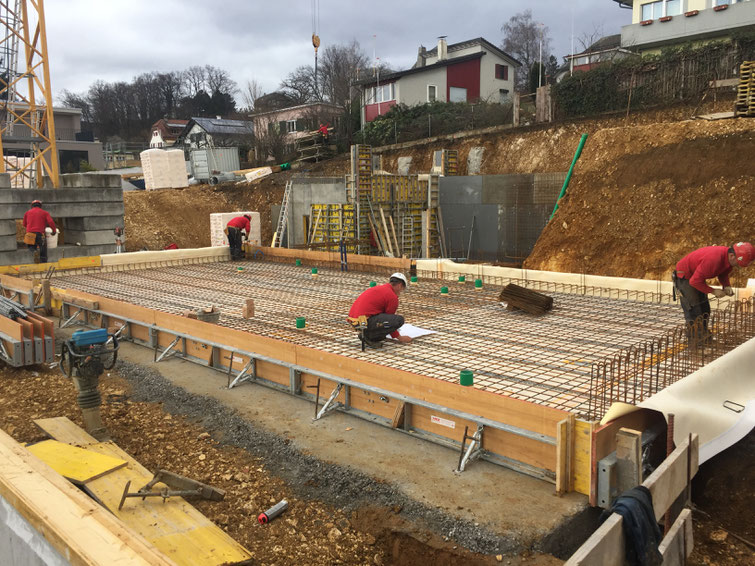

Die Decke EG bzw. der  Boden OG ist betoniert, und die nächste Scha-lung wird montiert.

KW16/2017

Das Eisen ist gelegt, in Blau die Elektrorohre, in Weiss die Lüftung.

KW15/2017

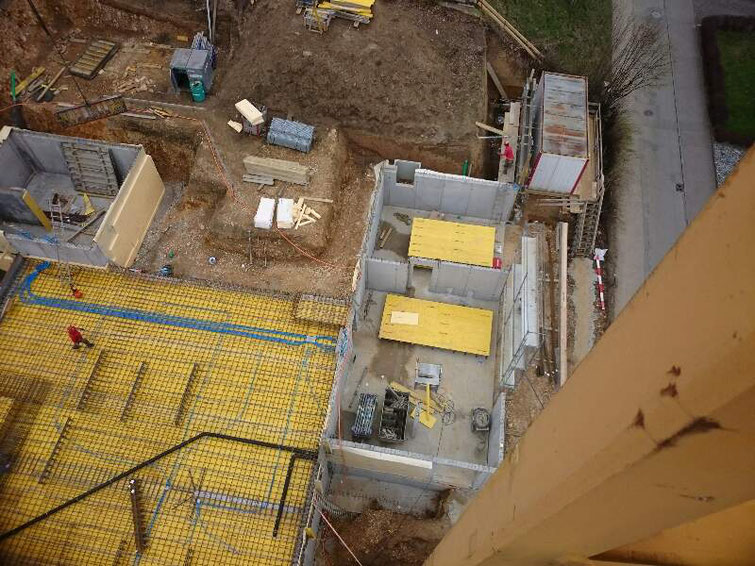

Die Schalung für Decke EG bzw. Boden OG ist gemacht. Die Betonier-büchsen für Spots und Lautsprecher sind fi-xiert.

KW14/2017

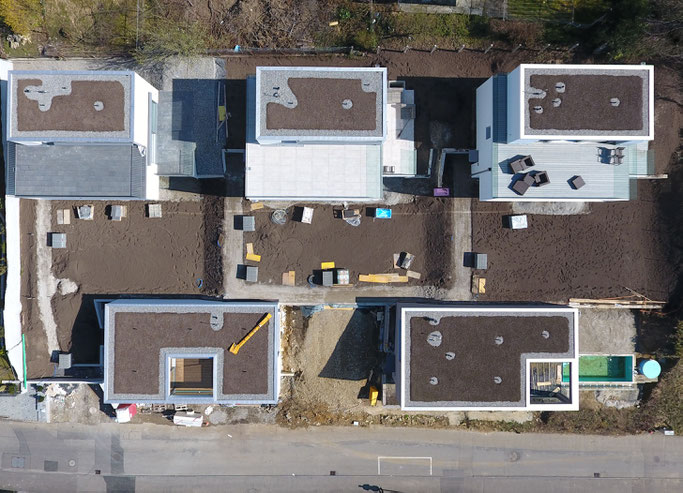

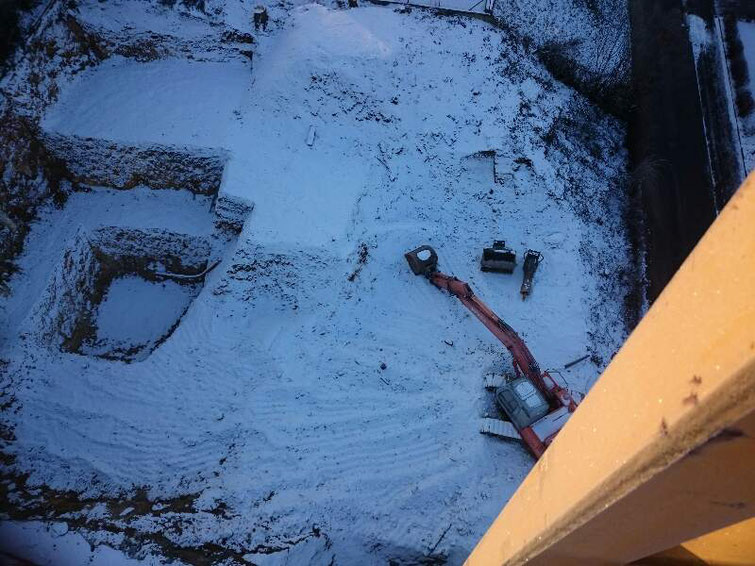

Aushub Haus A+D, sowie zweites Kellerge-schoss Haus B, ist gemacht (Drohnenauf-nahme)

KW14/2017

Die Fundamente für die obere Stützmauer und für den Pool sind fertig. Wir stehen schon mal im künftigen Büro :-)

KW13/2017

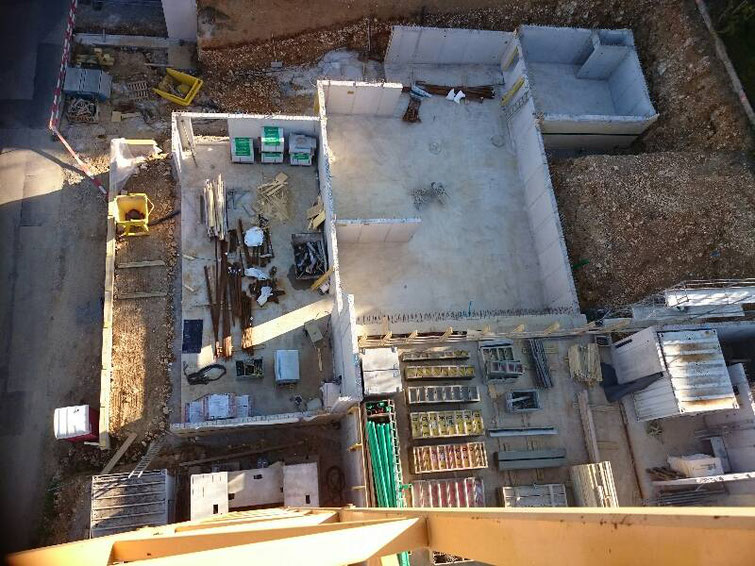

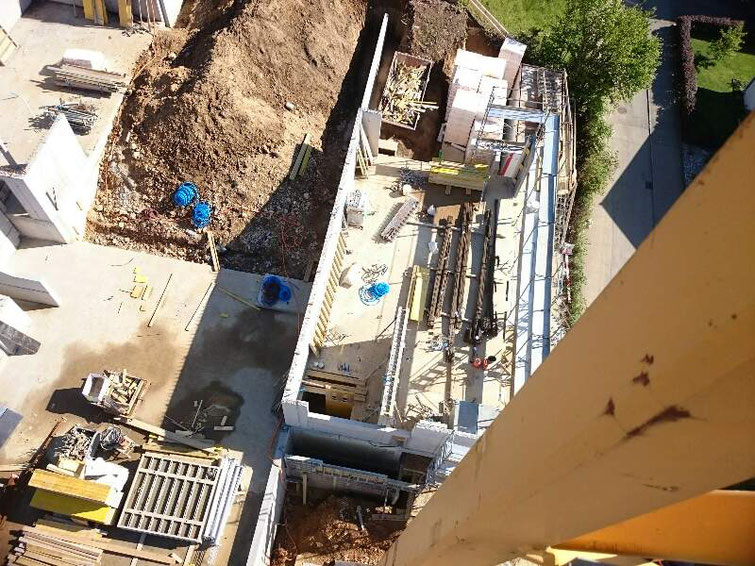

Haus „C“ wächst, die Tiefgarage ist einge-deckt

KW12/2017

Das zweite Kellerge-schoss von Haus „C“ und die Decke der Tief-garage enstehen

KW11/2017

Der Lichtschacht in der Ankleide und die  Pool-mauer sind fertig ge-stellt

KW10/2017

Wandisolation und Erd-aufschüttung

KW09/2017

Die Wände im EG und der Einstellhalle werden betoniert

KW08/2017

...und betoniert

KW08/2017

Auf die massive Isola- tionsschicht wird viel Eisen gelegt

KW07/2017

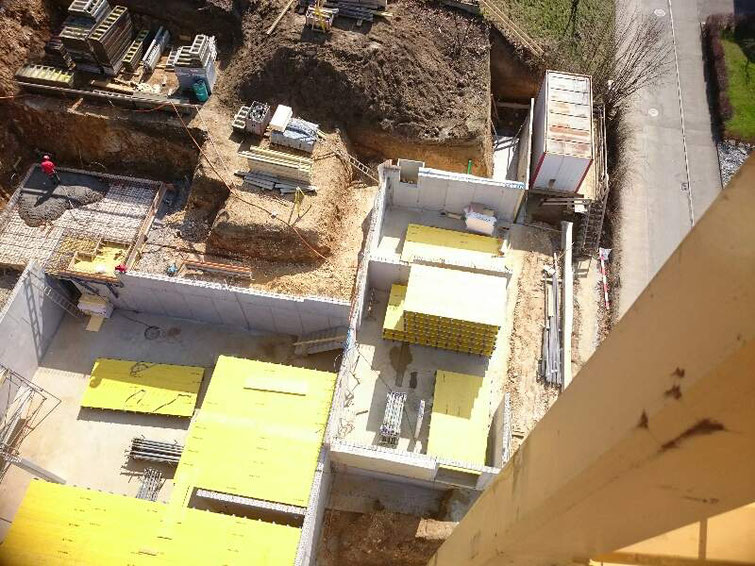

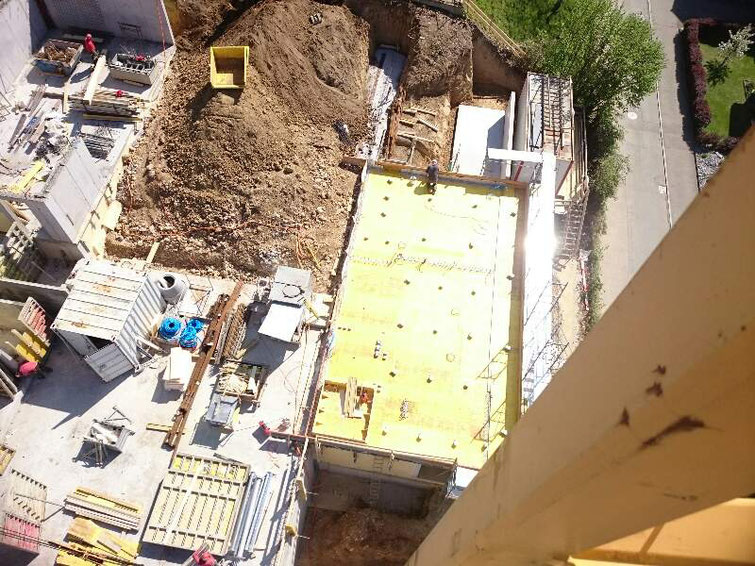

Die Fundamente von Haus E und dem Park-haus entstehen, die Isolation wird aufge-bracht

KW06/2017

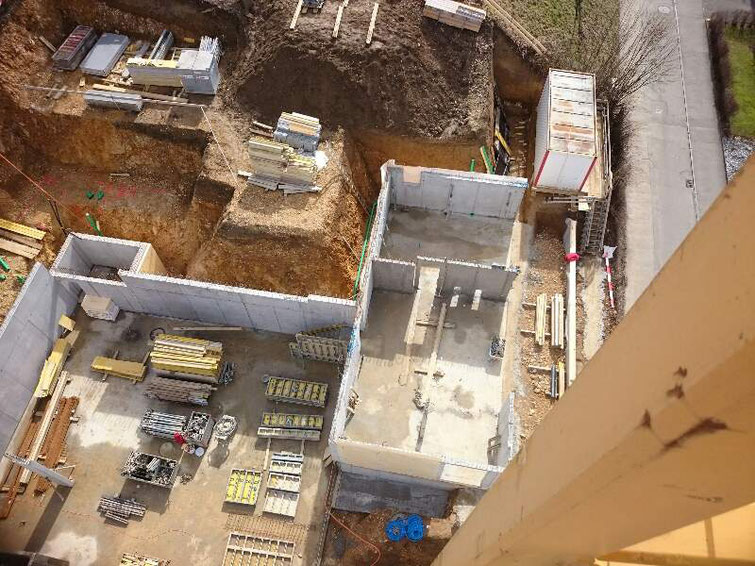

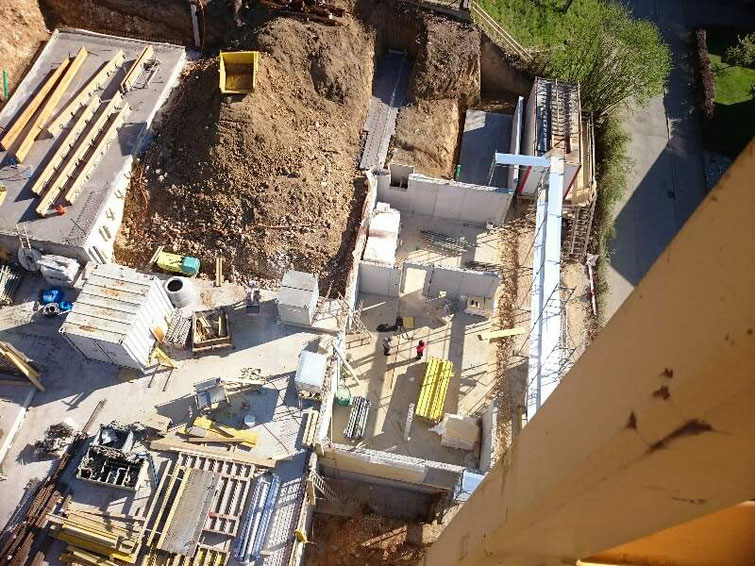

Die Keller von Haus B und C entstehen

KW05/2017

Auch der Anschluss des Pools wird bereits vorgesehen

KW04/2017

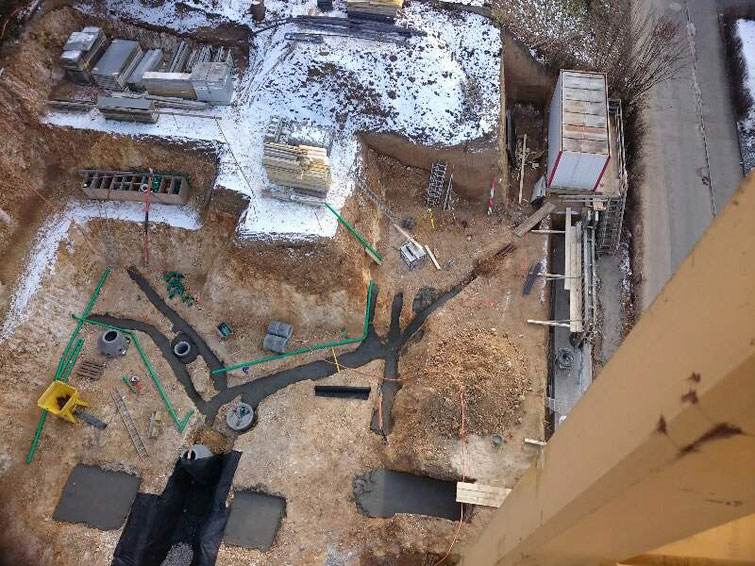

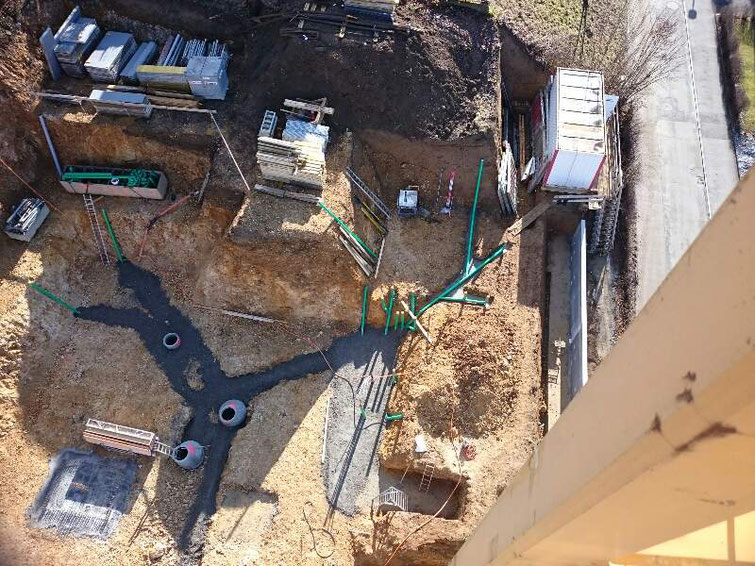

Das Kanalisationssys-tem wird erstellt

KW03/2017

Die vordere Stützmauer wird betoniert

KW02/2017

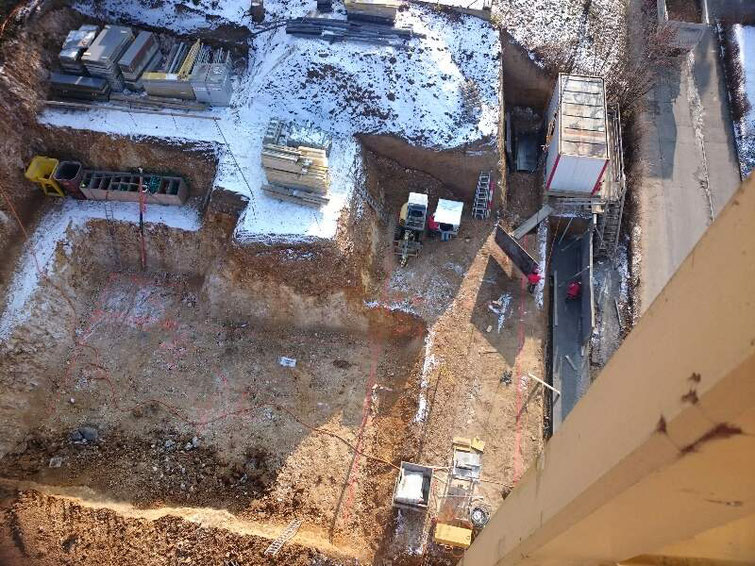

Aushub Haus E

KW51/2016-KW01/2017

Feiertagspause

KW50/2016

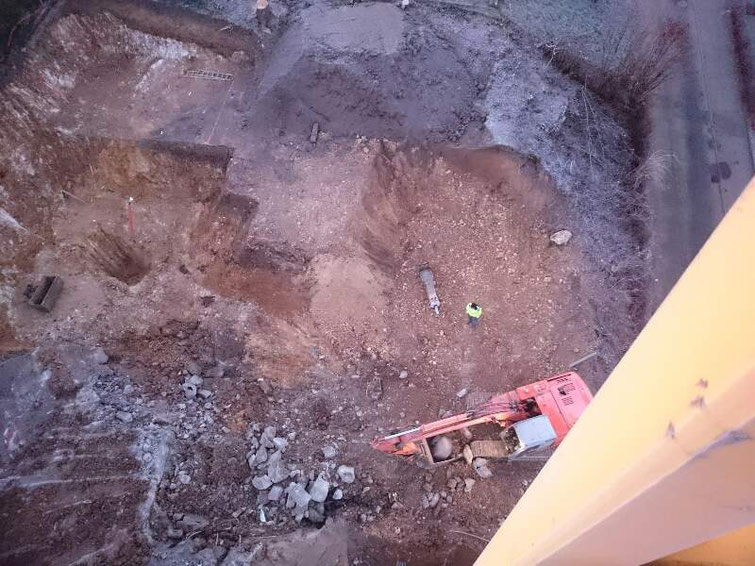

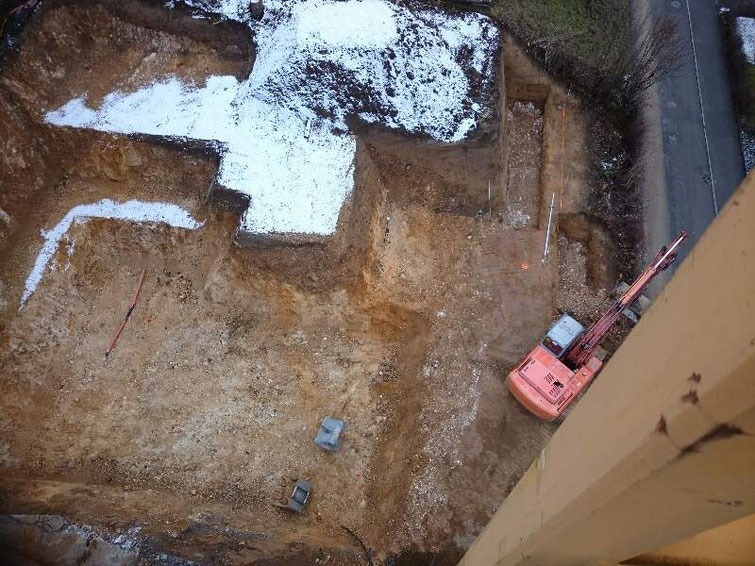

Der Aushub für die Häuser C, E und das Parkhaus beginnt

KW49/2016

Hangsicherung, Kran- aufbau und Ersonden- bohrungen

Kranaufbau,Hangsicherung

KW48/2016

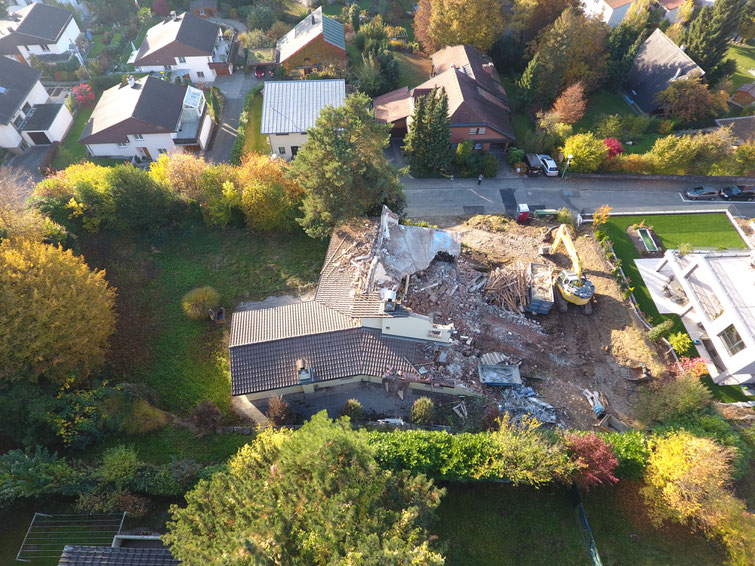

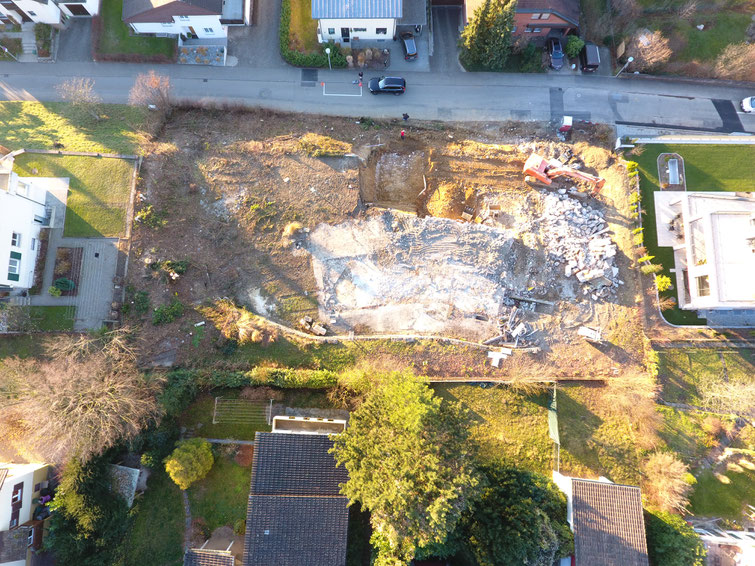

Der Rückbau ist fast beendet, die Parzellen-grösse ist nun deutlich sichtbar
